Information om køkkenrenovering og bygning af skur

Status 09-09-2021
Efter der er gravet ud, kørt jord væk, lagt sand på, er der nu også lagt fliser. Inden selve skuret skal bygges, skal der støbes til de beslag, som skuret skal bygges på. Dette skal være færdig i de kommende dage, så det er klar til at vi kan bygge selve skuret den 17. og 18. september.

Status 20-08-2021
I gang med at bygge skur uden for til affaldssortering og haveredskaber. Første opgaver er at få bunddække og jord væk, så der kan planeres, lægges sand på og lægges fliser. Det vil være opgaven de næste 14 dage.

**

Status 06-05-2021
Epoxy-belægningen er lagt på gulvet, så nu skal inventaret monteres og sættes på plads. Næsten alt er malet. Der mangler lidt montering af el og isætning af dør mv.

Status 20-04-2021
Køkkenet er malet men der mangler at blive malet en gang mere over det hele. Loftet er sat op og færdigt. Der er godt gang i lamper og el, men der er stadigt noget arbejde. Der er langt nyt betongulv. Næste skridt her er Epoxy-belægning, hvor tidsplanen er ukendt pt.

Status 11-04-2021
Ny gipsvæg er bygget og vi er godt i gang med at sætte loft op. Vand er lavet og vi er nu færdige i buffetområdet – og vi er færdige (stort set) i Hjørnerummet.
Der er nu klar til en større maleopgave, som vi gerne skulle have løst i i løbet af uge 15. Sig gerne til (kontakt Leif Simonsen) hvis du kan bidrage nogle hverdage i løbet af ugen.

Status 04-04-2021
Murene er væltet og der er nu et stort rum. Der er godt i gang med at blive lavet vand med nye vandrør og el-kabler mv. bliver trukket.
Næste skridt er at få bygget gipsvæg, da der skal laves et forrum af hensyn til brandsikkerhed. Desuden skal vi til at begynde med at opsætte laminatloft. Malerarbejdet kan også gå i gang med træværk og vægge.

Derfor renovering af køkkenet

Vi har i flere perioder haft større ombygningsprojekter i Silkeborg Oasekirkes historie, hvor vi løbende har ombygget for at lokalerne dækkede behovet for kirkens aktiviteter. Nu er turen kommet til køkkenet, da det i flere år ikke har matchet de aktiviteter, der er i kirken. Det er primært behov for bedre opvaskefaciliteter og opbevaringsmuligheder, som bliver tilgodeset.

Man skal ikke have været ret meget i køkkenet for at vide, at det er et yderst presserende behov, og det er en nødvendighed for at understøtte kirkens voksende aktiviteter.

Det laves der om

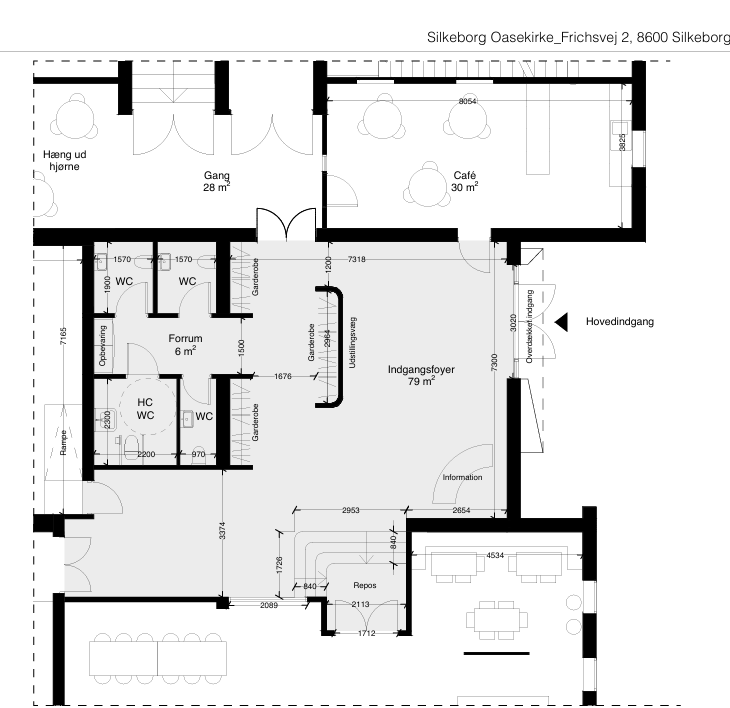

Køkkenet bliver større, da indgangen, det lille toilet og det lille depot lægges til. Køkkenet vil efterfølgende have et madlavningsområde (det nuværende) og et opvaskeområde. Se de konkrete ombygningsplaner her.

Behov for frivillig arbejdskraft og økonomisk støtte
Alt arbejdet skal laves ved frivillig arbejdskraft, som primært vil foregå fredag eftermiddage og aftener og lørdage i marts og april måneder. Der er faglige dygtige folk, som står for at håndtere den håndværksmæssige del – og så er der brug for en lang række personer til nedbrydning, oprydning, hold-ved-montører, maling osv. Desuden er der brug for nogle som vil sørge for forplejning. Se byggekalender, arbejdsrytme og tilmelding her.

Budgettet siger 200.000 kr. for at bygge om inkl. inventar og et skur udenfor til affald og haveredskaber. Kirken har 100.000 kr. sparet op, så der skal indsamles 100.000 kr. ind for at projektet kommer i mål.

Derfor bygger vi nu
Vi bygger om under Corona-nedlukningsperioden, da køkkenet ikke bliver brugt i denne periode. Oprindelig var det planlagt til efteråret, men vi har valgt at udnytte den mulighed der er her og nu. Når vi kommer efter sommerferien, forventer vi at alle kirkens aktiviteter genoptages i fuldt omfang, – der vil mere end nogensinde før være brug for fællesskabssamlinger kaffe, frokoster, mad til fællesspisninger og klynger. Her vil det ikke være til at bære, at vi ikke har mulighed for at bruge køkkenet og lave mange af de aktiviteter, som rigtig mange ser frem til.

Vi håndterer Corona-reglerne, som på en arbejdsplads med opmærksomhed på afstand og brug af håndsprit. Mange bliver i forvejen regelmæssigt testet og vi vil opfordre alle frivillige til at blive testet regelmæssigt – fx en gang om ugen.
